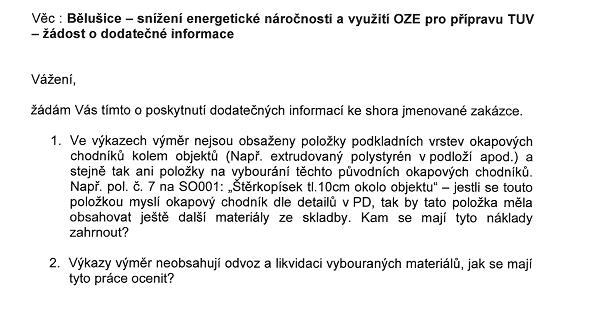

Odpověď:
V zadávací dokumentaci je napsáno v kapitole II. Podrobný popis předmětu veřejné zakázky: „Dojde-li k nesouladu mezi výkazem výměr a textovou a výkresovou část PD, je pro stanovení nabídkové ceny rozhodující výkaz výměr. Výkaz výměr je pro zpracování nabídkové ceny závazný“. Tak to prosím respektujte.
Pro upřesnění dále uvedu stanovisko projektanta:
ad 1,
v rozpočtu jsou následující položky:
1 132 20-0010.RAA Hloubení nezapaž. rýh šířky do 65 cm v hornině 1-4 a zpětný zásyp se zhutněním_okolo Objektu m3 30,95
tj. odkopání stávajícího terénu a jeho zpětné doplnění a zhutnění po provedení izolace soklu
6 596 10-0020.RAB Chodník z dlažby betonové, podklad beton prostý dlažba 30 x 30 x 5,5 cm_okolo Objektu m2 14,81
tj. nová dlažba včetně podkladního betonu, jak je v názvu položky
7 569 21-1111.R00 Štěrkopísek tl.10 cm_okolo Objektu m2 5,25
tj. štěrkopískový povrch - kačírek
Rozebrání betonové dlažby kolem objektu v rozpočtu není - dle dohody provede investor vlastními silami, vč odvozu a uložení (předpokládá se využití jinde v areálu)
U objektů kde ve výkazu není tepelná izolace okapového chodníku vykázána nebude naceněna.
ad 2, odvoz a likvidace odpadů je ve výkazech v záložkách "Krycí list" a "Rekapitualce" v kapitole "vedlejší rozpočtové náklady" pod položkou "Likvidace odpadů - Odvoz - Uložení"
|
